重型机械安装工程作为工业生产体系中的关键环节,直接影响设备的运行效率、生产安全及工厂的长期稳定运营。与普通设备安装不同,重型机械(如大型机床、矿山机械、重型生产线设备等)通常具备重量大(部分单机重量超百吨)、结构复杂、精度要求高(如加工中心定位精度达微米级)等特点,其安装过程涉及多专业协同、高难度技术操作及严格的安全管控,需依托专业团队与系统化流程才能确保工程质量。
一、重型机械安装工程的前期准备工作
充分的前期准备是保障安装工程顺利推进的基础,核心在于消除信息错位与资源浪费,主要包含三大模块:
现场勘查与环境评估:需对安装场地进行全面检测,包括地面承重(需通过专业仪器检测混凝土强度、地基沉降情况)、空间尺寸(设备运输通道宽度需满足吊装机械作业半径,安装工位需留出设备维护与检修空间)、环境条件(温湿度、粉尘浓度、供电稳定性等,如精密设备需控制温度精度±2℃)。同时需确认周边障碍物,规划安全警示区与应急通道,避免施工干扰与安全隐患。
设备验收与资料核查:在设备到场后,需依据技术手册与采购合同进行“三查四验”(查外观损伤、查部件完整性、查技术文件;验规格型号、验精度参数、验证件编号、验出厂日期)。重点检查关键部件(如主轴、减速器、液压系统)是否存在运输导致的变形或损坏,电气系统线缆是否绝缘达标、接口是否匹配,确保设备“开箱即合格”,为后续安装扫清障碍。
安装方案制定与资源配置:需根据设备类型、重量及技术要求编制专项方案,明确施工步骤(如吊装、定位、连接、调试)、责任分工(机械、电气、液压等专业人员职责)、工期节点及应急预案(如吊装设备故障备用方案、极端天气防护措施)。同时需提前准备专用工具(如100吨级液压千斤顶、激光投线仪、扭矩扳手)、安全防护设施(防坠器、绝缘手套、警示栏)及辅助材料(高强度螺栓、灌浆料、防锈剂等),确保“人、机、料、法、环”五要素到位。

二、关键安装技术与流程解析
重型机械安装的技术核心在于“精度控制”与“安全作业”,需按标准化流程推进各环节:
基础验收与处理:重型机械对安装基础的要求极高,需先检查基础表面平整度(允许偏差≤0.5mm/m)、水平度(采用水平仪测量,误差需符合设备技术标准)及地脚螺栓孔位置(偏差≤10mm)。若基础存在缺陷(如裂缝、沉降),需采用无收缩灌浆料进行修复,灌浆后需静置养护至少72小时,待强度达标(抗压强度≥70MPa)后再进行设备固定。

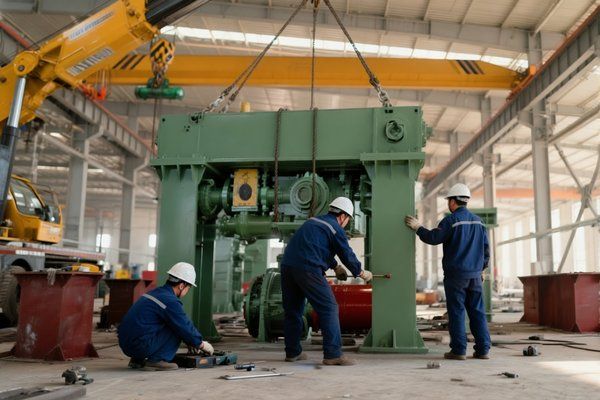

设备吊装与定位:吊装环节是安全风险最高的步骤,需根据设备重量(如50吨级设备需选用200吨汽车吊,100吨级需采用履带吊)、外形尺寸(确定吊装点位置,避免吊装变形)选择合适吊装设备,并配备专业指挥人员与持证吊装工。吊装过程中需控制下降速度(≤0.5m/min),设备离地1030cm时暂停检查吊具稳定性,就位时使用激光投线仪或全站仪进行三维定位,确保设备中心线与设计基准线偏差≤2mm,水平度误差≤0.1mm/m。
连接与调试:设备定位后,需按“从内到外、从关键部件到辅助系统”的顺序进行连接。地脚螺栓紧固需采用“对角分步拧紧法”,并使用扭矩扳手按技术参数(如M30螺栓扭矩500N·m)检测,避免因受力不均导致设备变形;润滑系统需按说明书加注指定型号润滑油(如ISO VG46液压油),并进行循环冲洗;电气系统连接需严格区分动力线与控制线,接地电阻需≤4Ω;最后进行空载调试(测试电机转向、传动系统灵活性)与负载调试(逐步加载至额定载荷的25%、50%、100%,监测振动、温度、噪音等参数,确保符合设备运行标准)。
三、质量控制与安全管理要点
重型机械安装工程的质量与安全直接关系到后续生产,需建立全流程管控体系:
质量控制体系:实行“三检制”(自检、互检、专检),每道工序完成后由质量工程师验收,重点记录关键数据:如灌浆层密实度(采用超声波检测)、螺栓预紧力(扭矩系数检测)、定位精度(激光干涉仪测量)等,形成《安装质量验收记录表》存档,确保质量可追溯;对不合格项需建立整改台账,限期复查直至达标。
全流程安全管控:高空作业(3米以上)必须搭设脚手架或使用高空作业平台,作业人员需佩戴双钩安全带;吊装作业需划定警戒区,设置专人监护,严禁非作业人员进入;临时用电需采用三级配电两级保护,电缆架空铺设,避免碾压;针对突发情况(如吊装绳断裂、设备倾覆),需配备应急救援物资(灭火器、急救箱、备用吊装设备),并定期组织应急演练,提升施工团队应急处置能力。
四、工程验收与后期服务
验收是安装工程的“收官环节”,需严格依据《重型机械安装工程施工及验收规范》(GB 50278)及设备技术手册进行:验收内容包括性能测试(如设备连续空转8小时无异常振动,负载测试时速度偏差≤5%)、安全装置有效性(急停按钮、过载保护功能测试)、资料完整性(安装图纸、调试报告、部件合格证等),所有指标达标后签署《竣工验收单》,并向业主移交全套技术资料。
后期服务需持续保障设备稳定运行,包括:试运行期间(1个月内)安排专人24小时跟踪,记录设备运行参数;为业主提供操作培训与维护指导(如润滑周期、常见故障排除方法);建立“售后响应机制”(2小时内响应、24小时内到场),及时解决初期使用中出现的问题,助力工厂快速实现设备达产达效。
综上所述,重型机械安装工程是一项系统性、专业性极强的工作,需通过科学的前期准备、规范的技术流程、严格的质量与安全管控,以及完善的后期服务,才能确保设备高效、安全运行。对于工厂而言,选择具备丰富经验的安装团队,做好每一个细节,不仅能降低设备故障率、延长使用寿命,更能为长期稳定生产奠定坚实基础,这也是重型机械安装工程在工业发展中不可或缺的核心价值所在。
